Новый котел на Юго-Западной котельной запустят в работу в феврале 2027 года.
Как сообщили в комитете городского хозяйства, строительство нового котла идет в соответствии с графиком.
На сегодняшний день степень готовности основных технологических позиций составляет:
- Котел водогрейный: система труб готова на 90%, общая готовность агрегата — 50%.
- Топка механическая: изготовлены щеки, валы и предтопок. Ориентировочная готовность — 40%.
- Дымосос: производство начато, ходовая часть уже имеется в резерве.
- Производство вспомогательного оборудования еще не началось. Однако их изготовление и отгрузка полностью укладываются в утвержденные сроки.

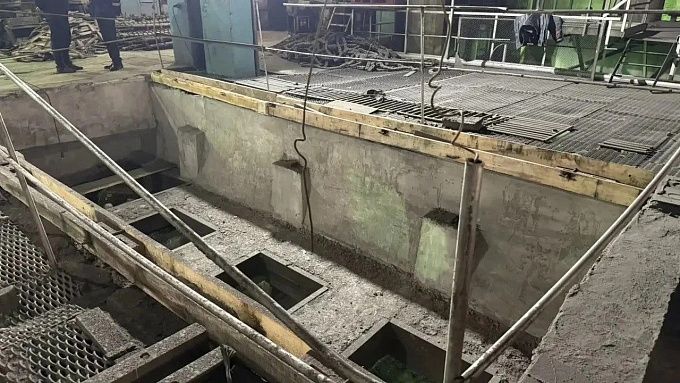

В рамках реконструкции предусмотрен комплексный подход к обновлению котловой ячейки. За каждым из этапов следит Комитет городского хозяйства.
— Все работы — от демонтажа старых конструкций до монтажа оборудования и устройства новых фундаментов — идут по графику, без каких-либо отставаний. Мы ведём постоянный мониторинг на всех этапах, включая подготовку к обмуровке и пуско-наладке. Проект движется в штатном режиме, — рассказал председатель Комитета городского хозяйства Дмитрий Федоров.
Новый котёл обеспечит бесперебойную подачу тепла в жилые дома и социальные учреждения 100‑х мкр.
